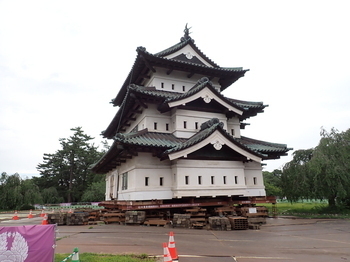

写真左:1次回転後(南面)

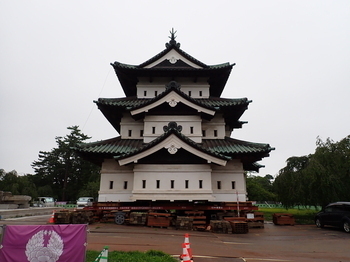

写真右:【参考】1次回転前(南面)

写真左:ジャッキダウン開始(高さ2.5メートル)
写真右:ジャッキダウン完了(7月17日、合計80センチメートルジャッキダウンして高さ1.7メートル)

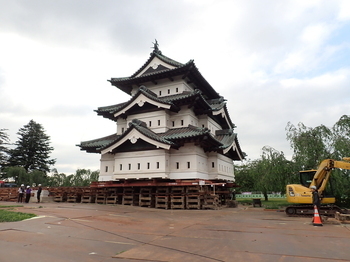

写真左:1次移動2回目で12メートル移動した天守(移動距離:累計18メートル、2次移動先中心から撮影)

写真右:1次移動完了(天守南東角拡大)

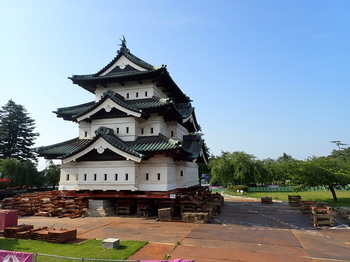

写真左:1次移動1回目で6メートル移動した天守(仮設展望デッキから撮影)
写真右:【参考】仮天守台上の天守(仮設展望デッキから撮影)

写真左:移動用レール設置作業(6月29日)
写真右:移動用レール設置(6月30日)

写真左:揚家(天守北東角、6月18日時点)

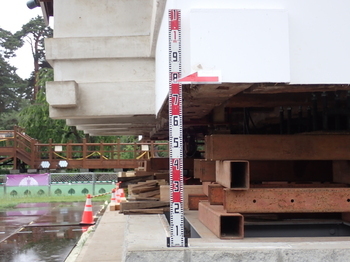

写真右:揚家終了(天守北東角、6月22日時点)

写真左:揚家開始(天守北東角、11時時点)
写真右:揚家開始(天守入口北側、11時時点)

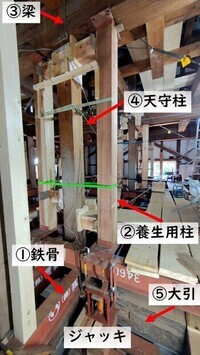

ジャッキアップの工程

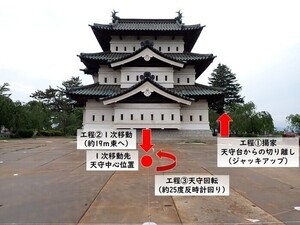

写真左上:天守曳戻し1次移動工程

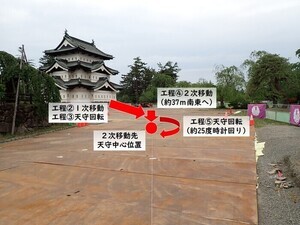

写真右上:天守曳戻し2次移動工程

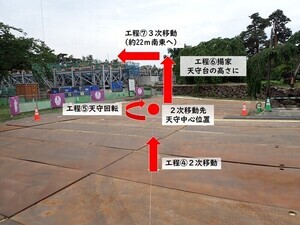

写真左下:天守曳戻し3次移動工程

仮補強鉄骨解完了(1階)
令和7年10月より着工した弘前城天守曳戻し工事は、天守の移動に向けて、天守内部から補強鉄骨の取外し作業等を進めています。
今後の計画では、令和8年の弘前さくらまつり終了後に、曳戻し準備作業に入り、7月から1次移動、8月には2次移動、10月には3次移動して11月中に本来の天守台に戻る予定となっています。
※天守曳戻しは作業の進捗次第で変更する場合があります。
担当 公園緑地課
電話 0172-33-8739
