国の重要文化財に指定されている天守や櫓、城門は、昭和30~40年代の保存修理工事から、約70年の歳月が経ち、各部材に傷みが見られるようになったことから、耐震補強を含めた「令和の修理」として、重要文化財9棟の修理を順次進めており、令和3~4(2021~2022)年度には、二の丸南門と三の丸追手門の保存修理工事を行いました。
令和7~8(2025~2026)年度では、二の丸東門と北の郭北門の保存修理工事を計画し、令和7年9月に着工したもので、令和8年8月末時点の進捗状況をお知らせします。
なお、二の丸東門と北の郭北門については、弘前城かわら版
ボリューム14(二の丸東門)・ボリューム15(北の郭北門)をご覧ください。
また、工事内容については、本ホームページトップ下段の工事内容
をご覧ください。
屋根下地の木部の補修や防腐処理を行い、軒先の軒平銅瓦や軒丸銅瓦の取付を行っています。
今後は、雨漏防止用のアスファルトルーフィング材の敷設、軒先以外の銅瓦の取付を行っていきます。

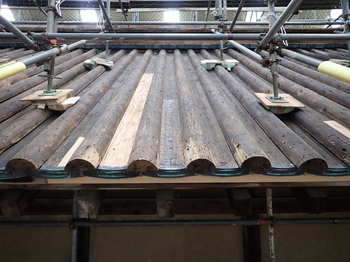

写真左:北面屋根下地(木部)補修状況

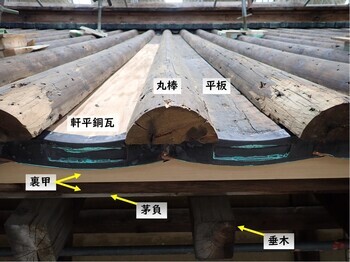

写真右:軒先の様子
【参考】
垂木(たるき)…棟木から軒桁にかけて配置する斜架材で屋根板材等を受ける。
茅負(かやおい)…軒先の構造的な安定性を高める垂木端部への横架材。
裏甲(うらごう)…茅負の上に載せる横架材(化粧材)。
平板(ひらいた)…平銅瓦の下地(木部)。
丸棒(まるぼう)…丸銅瓦の下地(木部)。
軒平銅瓦…軒先の平銅瓦。

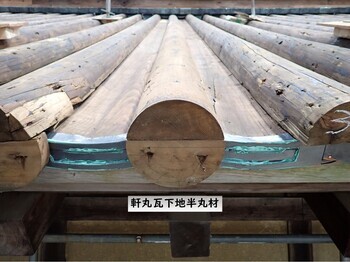

写真左:北面軒丸瓦下地半丸材取付状況

写真右:北面軒先の様子
※軒丸瓦下地丸材…丸棒は軒丸瓦の上半分しかないため、残りの部分の下地として取付けるもの。ここに軒丸銅瓦をはめ込む。

写真左:北面軒丸銅瓦取付状況

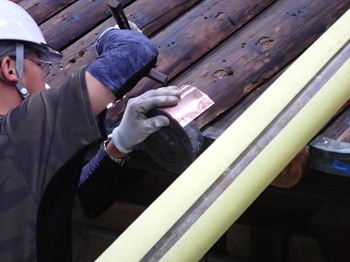

写真右:北面軒丸銅瓦の固定(釘打ち)の様子

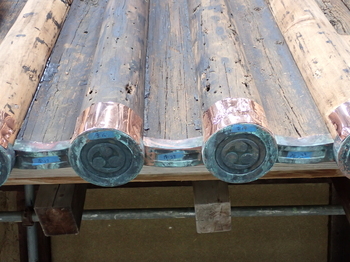

写真左:南面軒丸銅瓦取付後

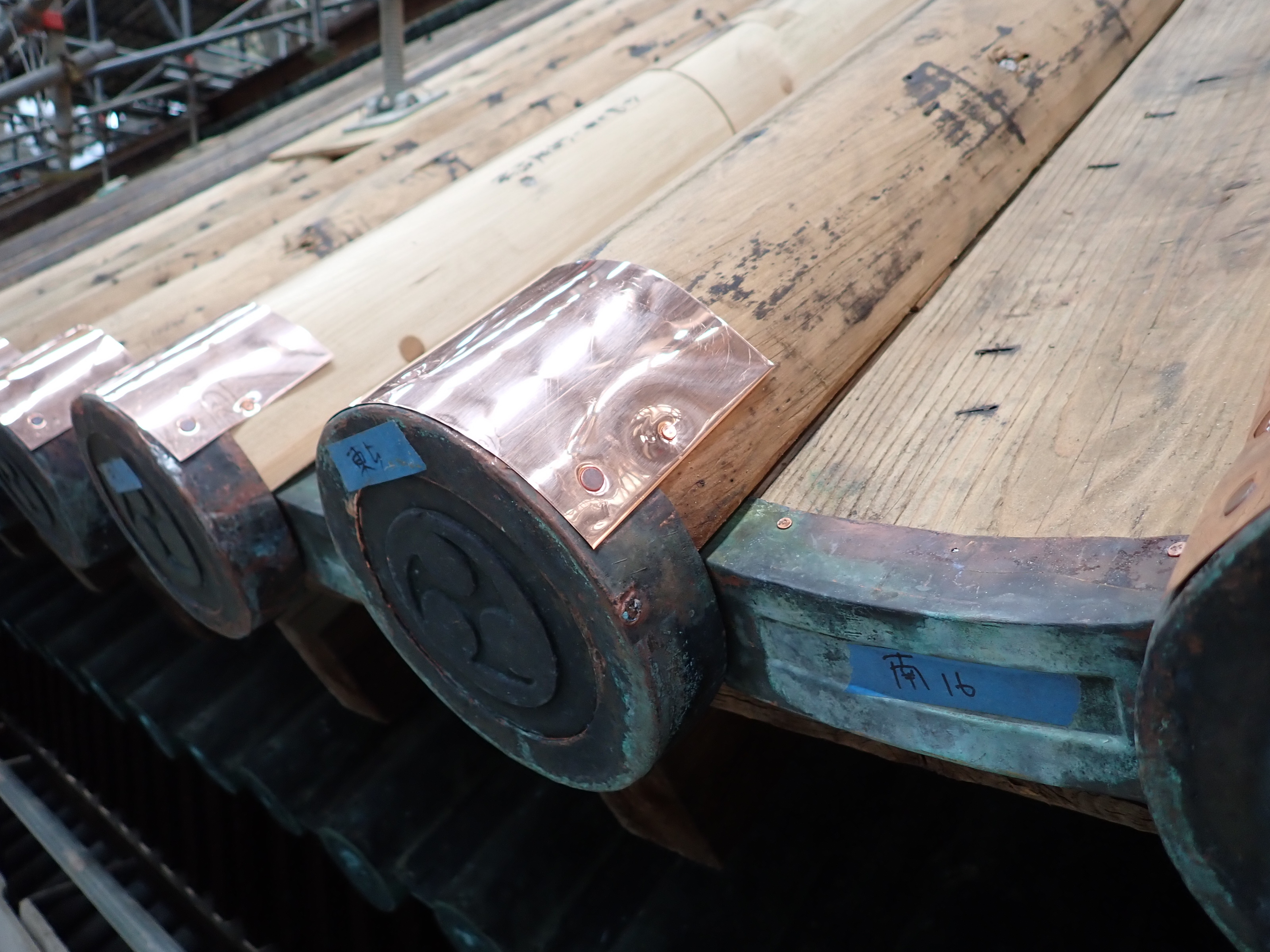

写真右:南面軒丸銅瓦(近景)

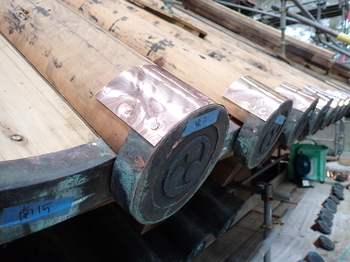

南面軒丸銅瓦(近景)
軒先の軒平銅瓦や軒丸銅瓦の取付、雨漏防止用のアスファルトルーフィング材の敷設を終え、軒先以外の銅板葺(平銅瓦と丸銅瓦)を行っています。
今後は、屋根全面の銅板葺、降棟・隅棟の取付、鬼板・鯱の設置などを行っていきます。

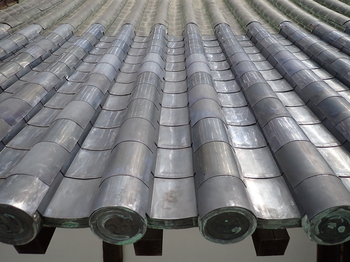

写真左:西面銅板葺後

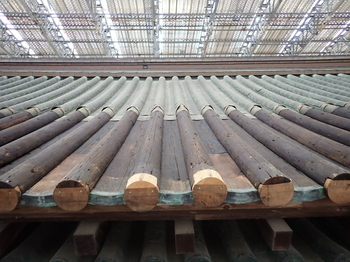

写真左:【参考】西面銅板葺前の屋根下地(5月28日撮影)

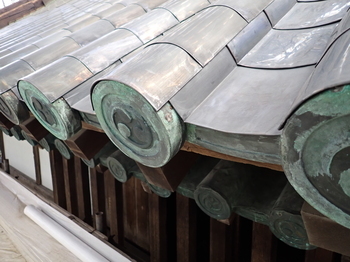

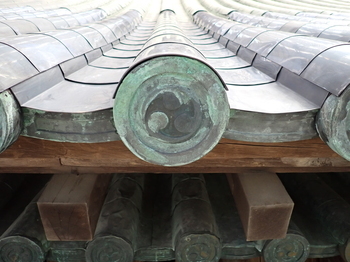

写真左:西面軒先近景
写真右:西面軒先近景

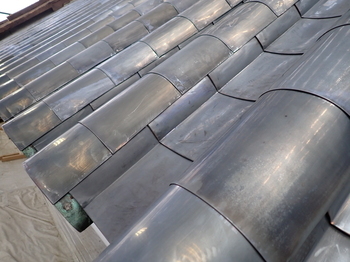

写真左:西面近景

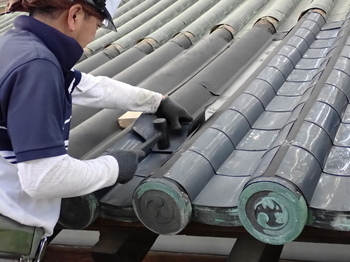

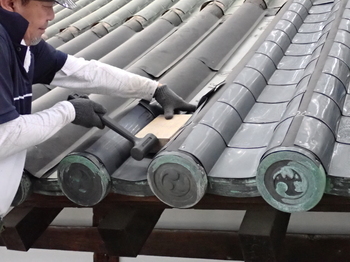

写真右:平銅瓦ハゼ組み作業
※ハゼ組み…重ねて葺く銅瓦同士において、下になる銅板の端を上方へ折り曲げ、上に重なる銅板の端を下方へ折り曲げ、両者を噛み合わせて組む方法

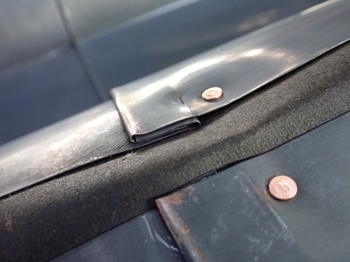

写真左:平銅瓦ハゼ組み作業
写真右:平瓦ハゼ組み

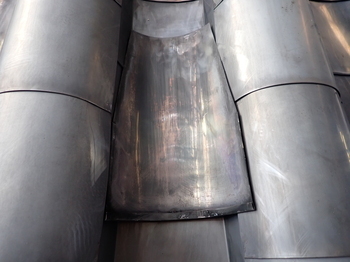

写真左:丸銅瓦(新材)裏面

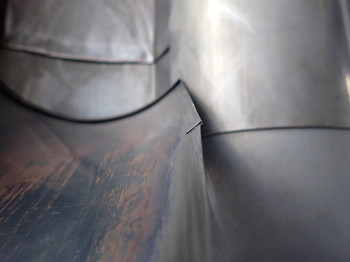

写真右:丸銅瓦重ね葺部分(端部折り曲げ)

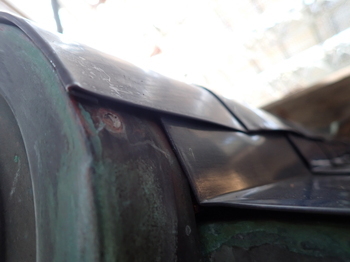

軒先の丸銅瓦葺
