国の重要文化財に指定されている天守や櫓、城門は、昭和30~40年代の保存修理工事から、約70年の歳月が経ち、各部材に傷みが見られるようになったことから、耐震補強を含めた「令和の修理」として、重要文化財9棟の修理を順次進めており、令和3~4(2021~2022)年度には、二の丸南門と三の丸追手門の保存修理工事を行いました。
令和7~8(2025~2026)年度では、二の丸東門と北の郭北門の保存修理工事を計画し、令和7年9月に着工したもので、令和8年7月末時点の進捗状況をお知らせします。
なお、二の丸東門と北の郭北門については、弘前城かわら版
ボリューム14(二の丸東門)・ボリューム15(北の郭北門)をご覧ください。
また、工事内容については、本ホームページトップ下段の工事内容
をご覧ください。
突風や竜巻等による転倒や浮き上がりを防ぐため、地下部分への耐震対策を講じます。城門の土台下にコンクリートのおもり(カウンターウェイト)を設置し、城門の土台と連結させて足元を強化するものです。二の丸東門の番所及び東側において、地面や木部材の養生を行い、基礎コンクリートの設置や鉄筋の配筋、鉄筋部への生コンクリート流し込みを行いました。
今後、城門へ連結させるおもりを取付けます。

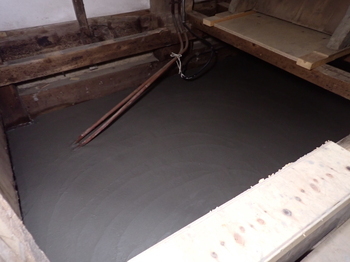

写真左:番所床下へのコンクリート打設状況

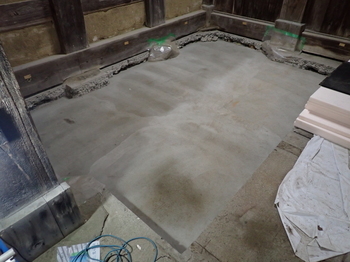

写真右:門東側へのコンクリート打設状況
昭和32~33年(1957~1958)の保存修理工事の際に文化12年(1815)以降の銅板を再利用したこともあり、2階北面は銅板や下地木部の腐朽が進行してとくに傷みが激しいものとなっていました。傷みの激しい部材は取替え補修して屋根の葺替を行いました。また、令和6~7年の年末年始の豪雪によるマツの倒木で破損した箇所(2階南面)も部材の取替え等を行いました。
今後は雨漏防止用のアスファルトルーフィング材の敷設や屋根銅板の被覆作業を行っていきます。

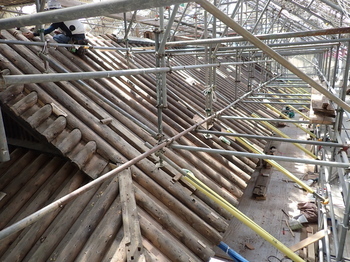

写真左:屋根下地補修後(北面、北東から撮影)

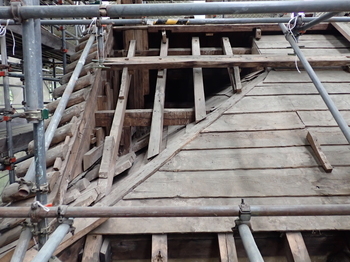

写真右:【参考】屋根下地解体後(6月8日撮影)

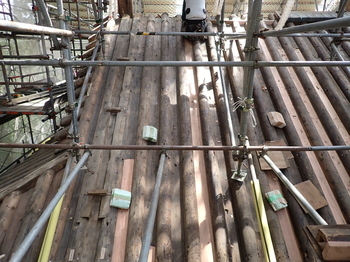

写真左:屋根下地補修後(北東角、北から撮影)
写真右:【参考】屋根下地解体後(6月8日撮影)

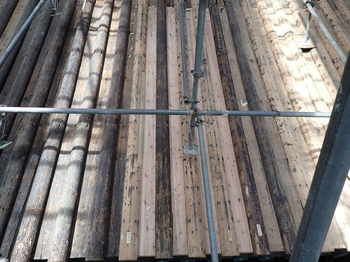

写真左:屋根下地補修後(南面、南から撮影)
写真右:参考】屋根下地解体後(6月8日撮影)
先々月にコンクリート打設を終えています。今後、写真奥の出っ張り(飛び出し)部分に建物とコンクリートを連結させる金具を取付けていきます。

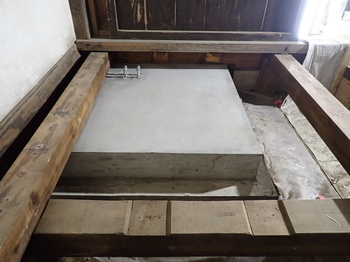

番所のコンクリート打設終了状況
屋根下地の木部補修を終え、雨漏防止用のアスファルトルーフィング材の敷設を行いました。
今後、屋根銅板の被覆作業を行っていきます。

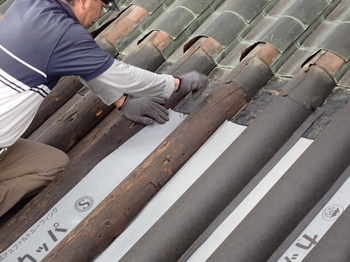

写真左:アスファルトルーフィング材敷設作業

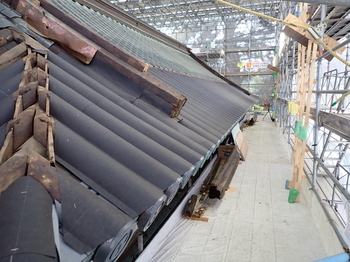

写真右:アスファルトルーフィング材敷設状況(西面)

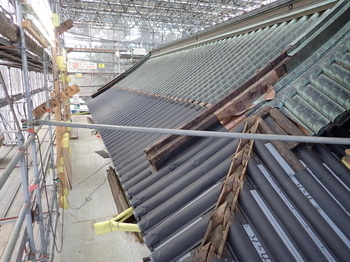

写真左:アスファルトルーフィング材敷設状況(東面)

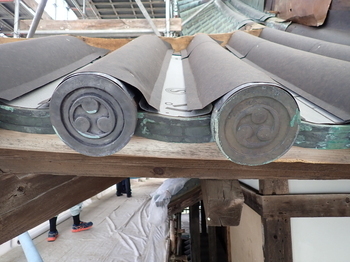

写真右:アスファルトルーフィング材敷設中(左の軒丸銅瓦は新材、右の軒丸銅瓦は再用材)
